Kuva. Janne Vesto, Aallottaren paluu Kukkialle 5 v kestäneen peruskorjauksen jälkeen.

Kukkian Aallotar ry

Yhdistys edistää ja tukee Kukkiajärven kirkkovenelaivaston toimintaa ja perinteitä sekä edistää ja tukee pitkävenekulttuurin kehittymistä, dokumentointia ja tunnettuutta.

Yhdistys ylläpitää Aallotar -venettä, jonka kotisatama on Luopioisten Rajalanniemessä, Vähäsalmenrannassa, jossa sijaitsee yhdistyksen rakentama uusi venevaja.

Aallotar -vene

pituus 16,5 m, leveys 2,2 m
9 airoparia, 2-4 soutajaa/airopari istumapaikkoja: 30
rakennusvuosi 1987
Esko Salmisen veneveistämö,
Valkeakoski

Aallotar laskettiin ensi kerran Kukkian vesistöön
elokuun 2. päivänä 1987 klo 7 alkaneessa vesillelaskujuhlassa.
Veneen vihki käyttöön piispa Erkki Kansanaho.
Hän antoi veneelle vihkisanan, joka kuuluu seuraavasti:

”Autuaat ne ihmiset, joilla on voimansa Sinussa, Herra,
joilla on mielessänsä pyhät matkat!” (Psalmi 84:6)

Katso Aallottaren alkuvaiheet 1986-2019.

Vuonna 2020 aloitettiin Aallottaren peruskorjaus.
Vene siirrettiin vanhasta talaasta Kuohijärven Tervaniemestä Luopioisiin.
Kukkian Aallotar ry aloitti uuden venevajan suunnittelun vuonna 2021.

AALLOTTAREN PERUSKORJAUS

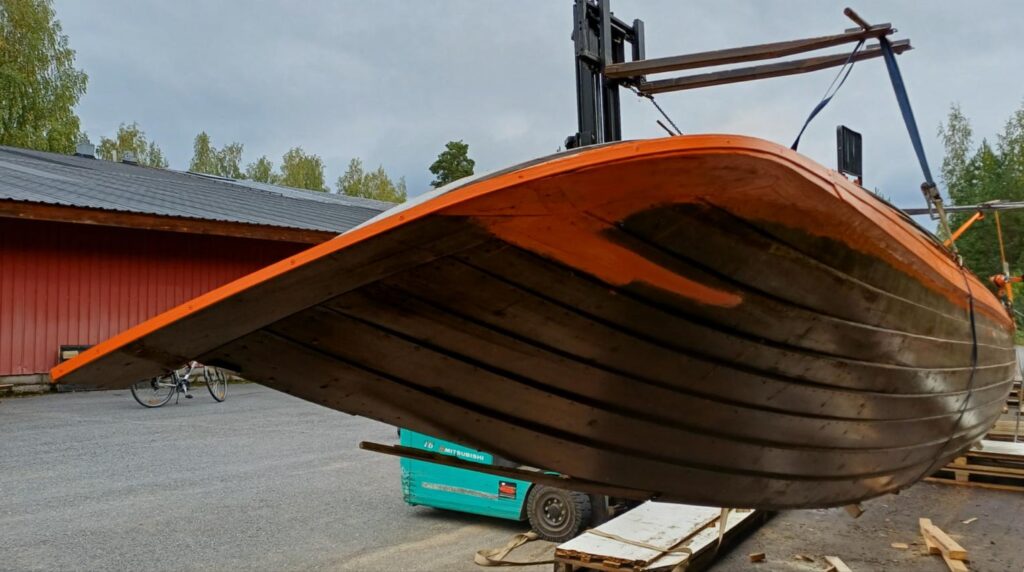

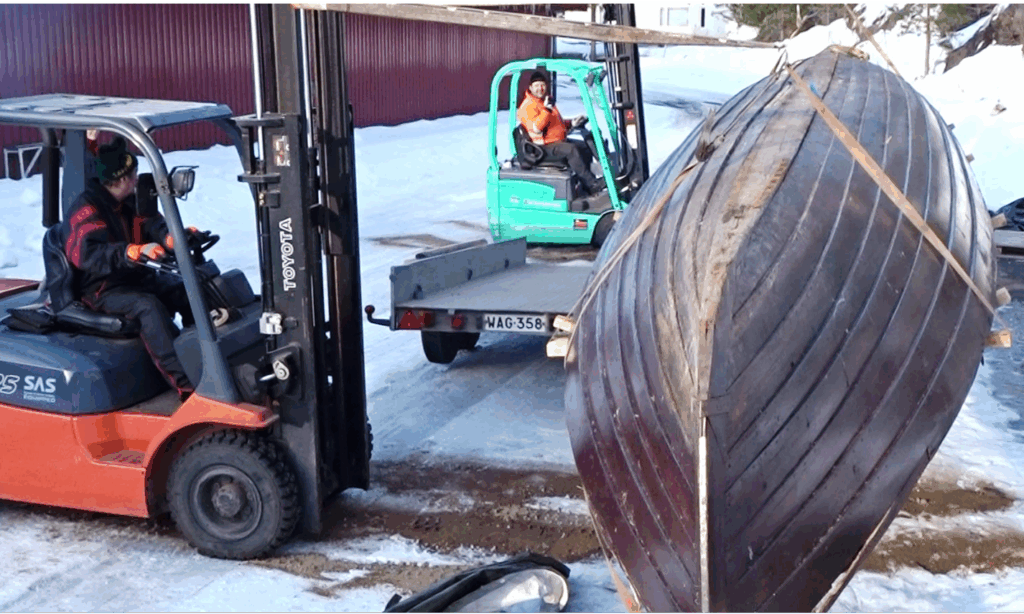

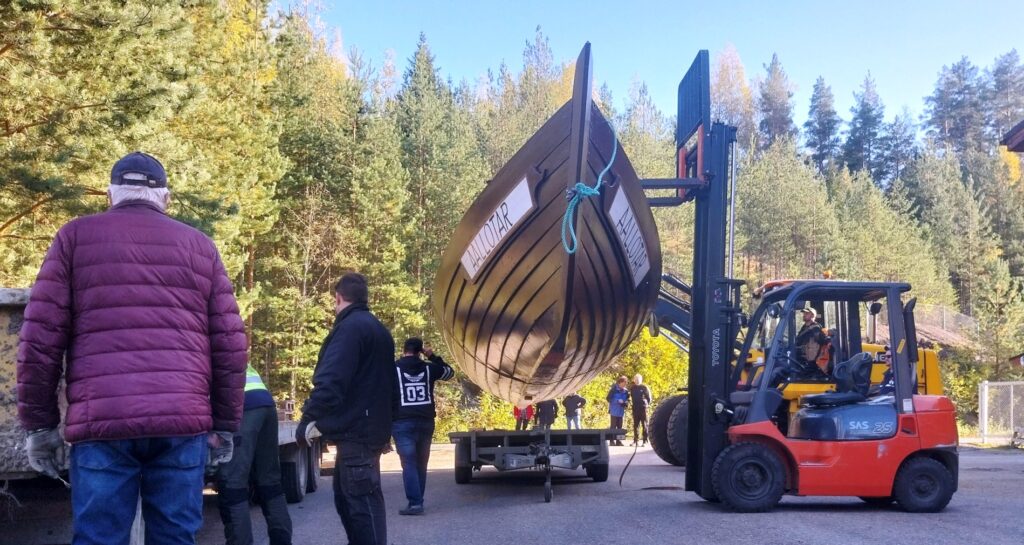

Aallotar siirrettiin Kuohijoelta Luopioisiin vuonna 2020.
Vene on saanut uuden keulan, siirto toukokuussa 2021 Rego-hallille.
Siirtoa kölin vahvistamista varten talvella 2022.
Kölin vahvistustyö käynnissä kesällä 2022.
Kölin vahvistustyö valmiina syksyllä 2022.

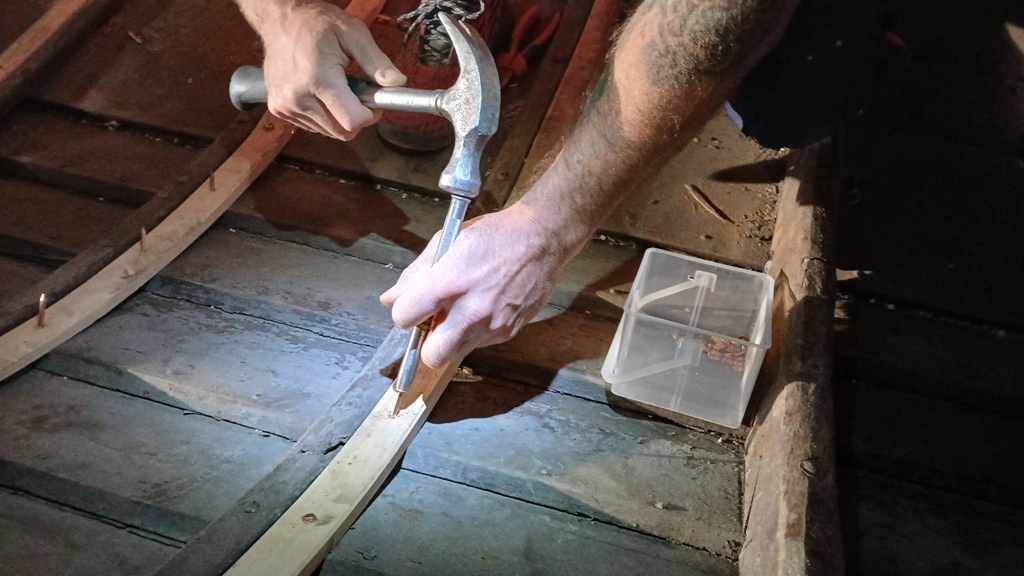

Veneen trallit uusittiin.

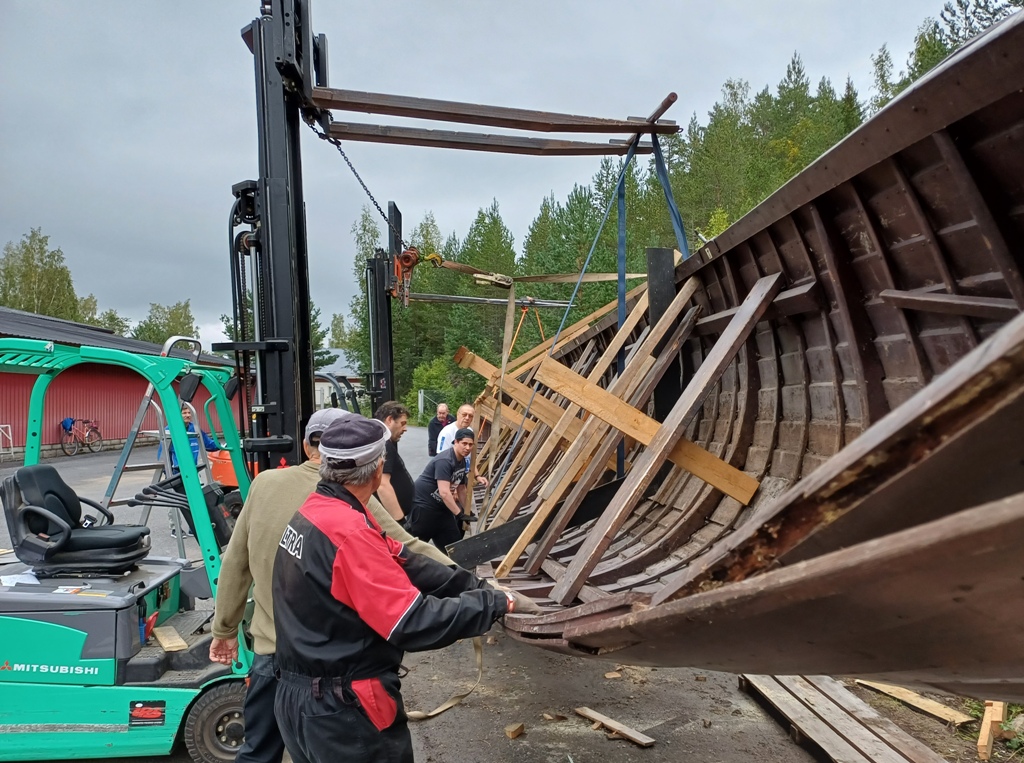

Venettä käännetään syyskuussa 2023, siirto halliin.

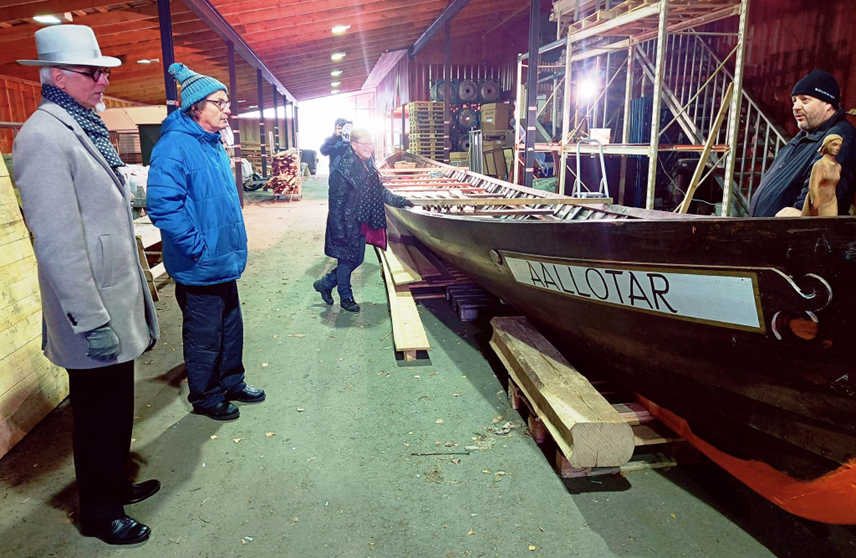

Tampereen piispa Matti Repo kävi tutustumassa Aallottareen Pälkäneen seurakunnan piispantarkastuksen yhteydessä 27.10.2023.

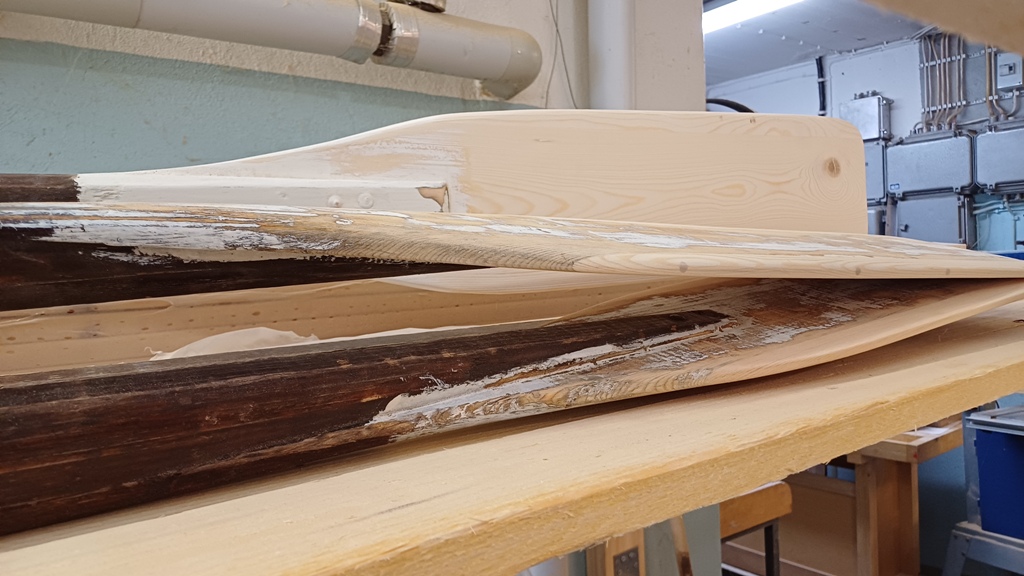

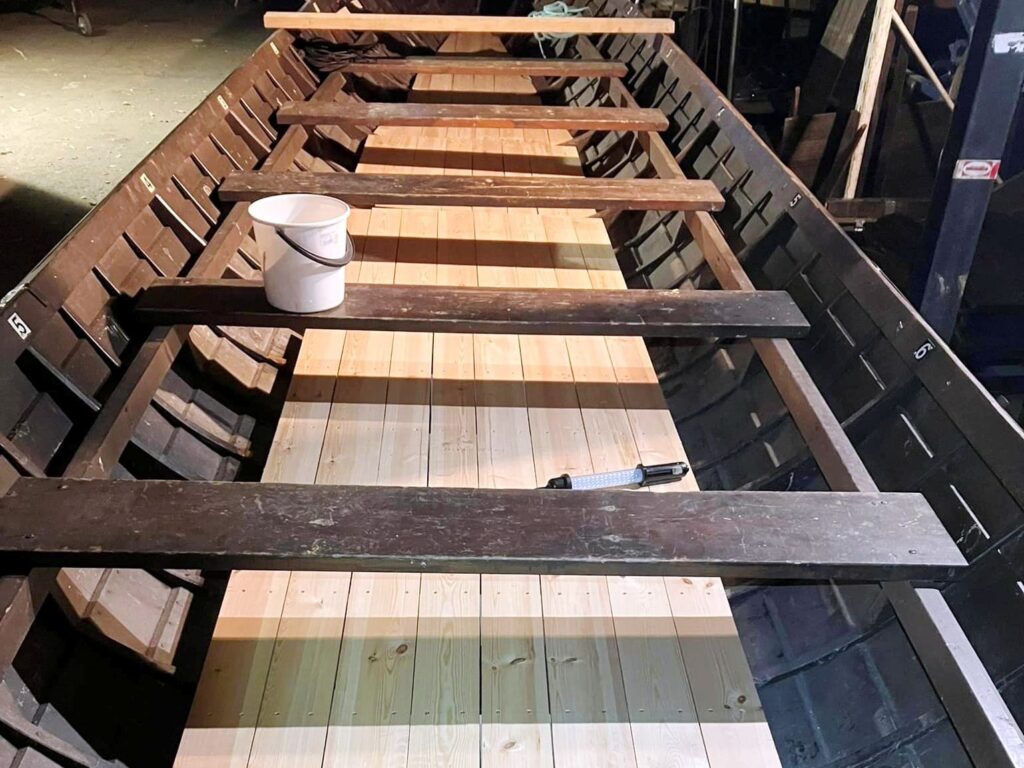

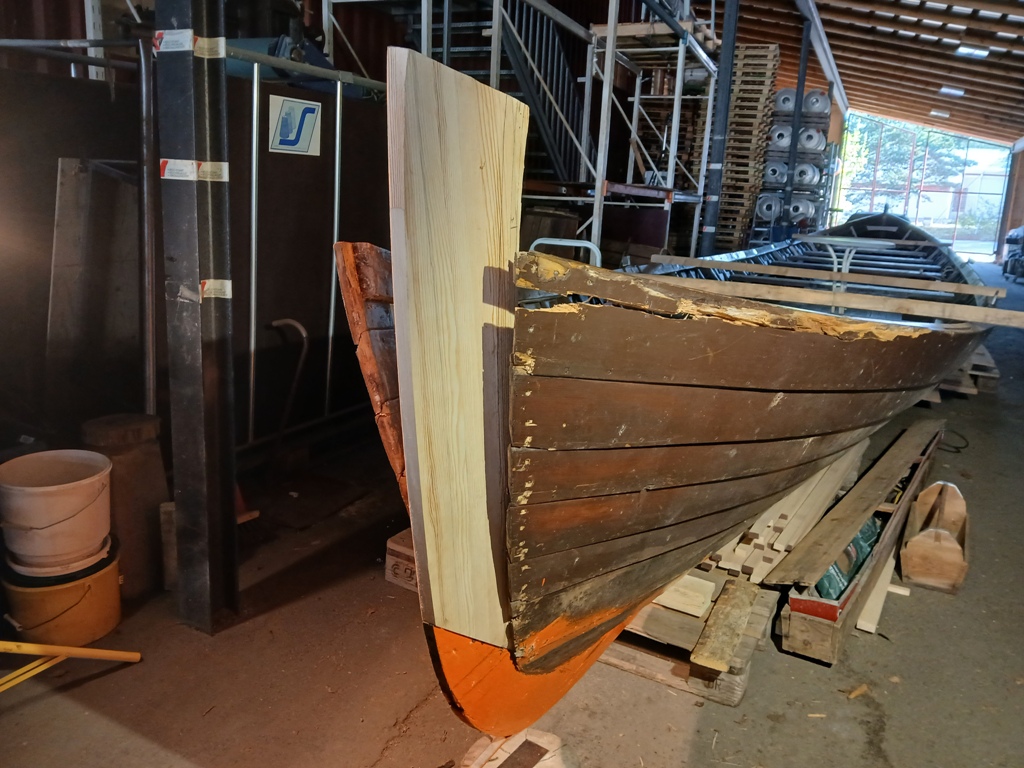

Veneen kaaria, uusia saarnipuisia.

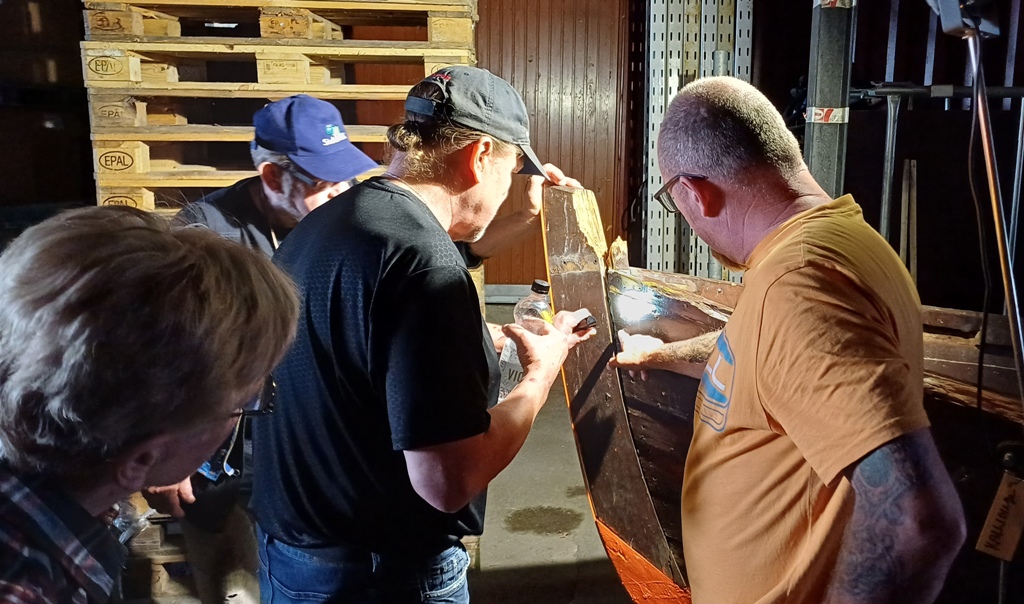

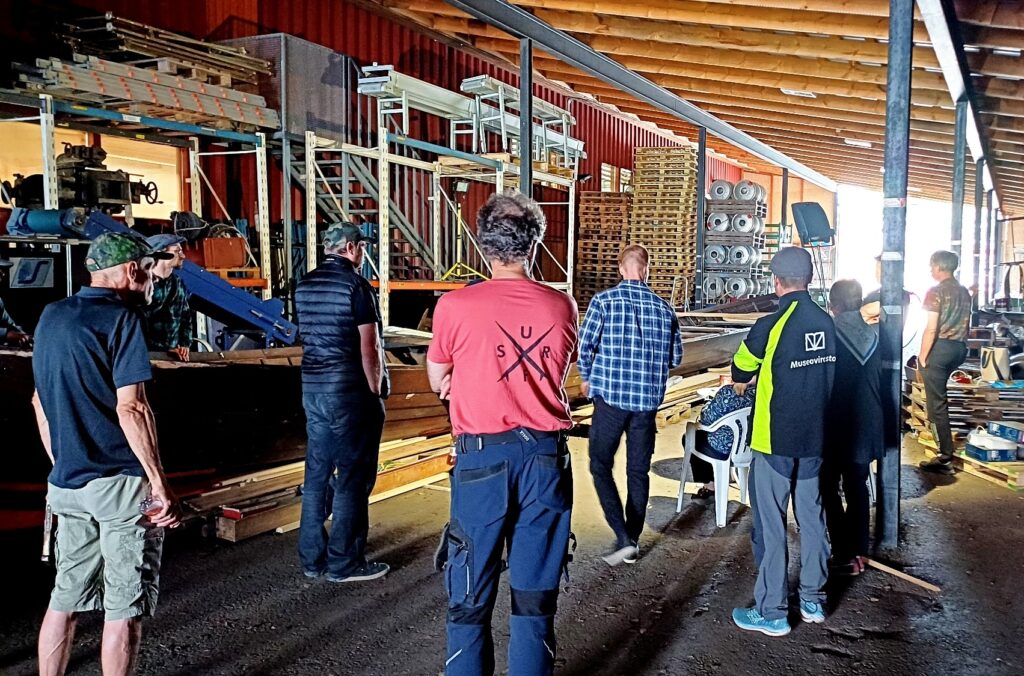

Museovirasto tutustui kunnostusprojektiin kesäkuussa 2024.

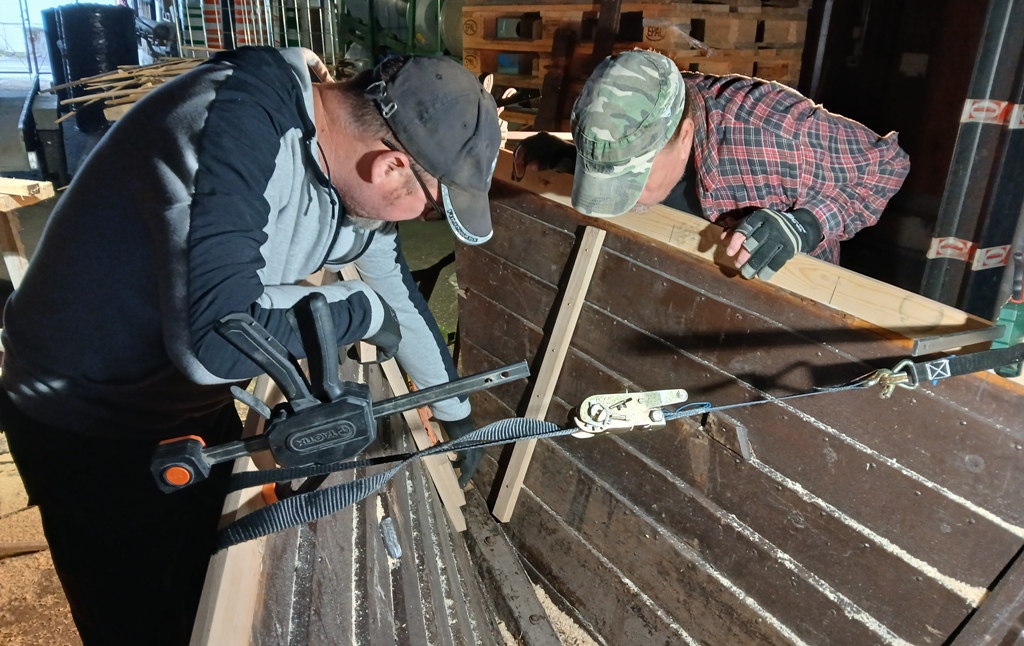

Kunnostustöitä kesällä 2024.

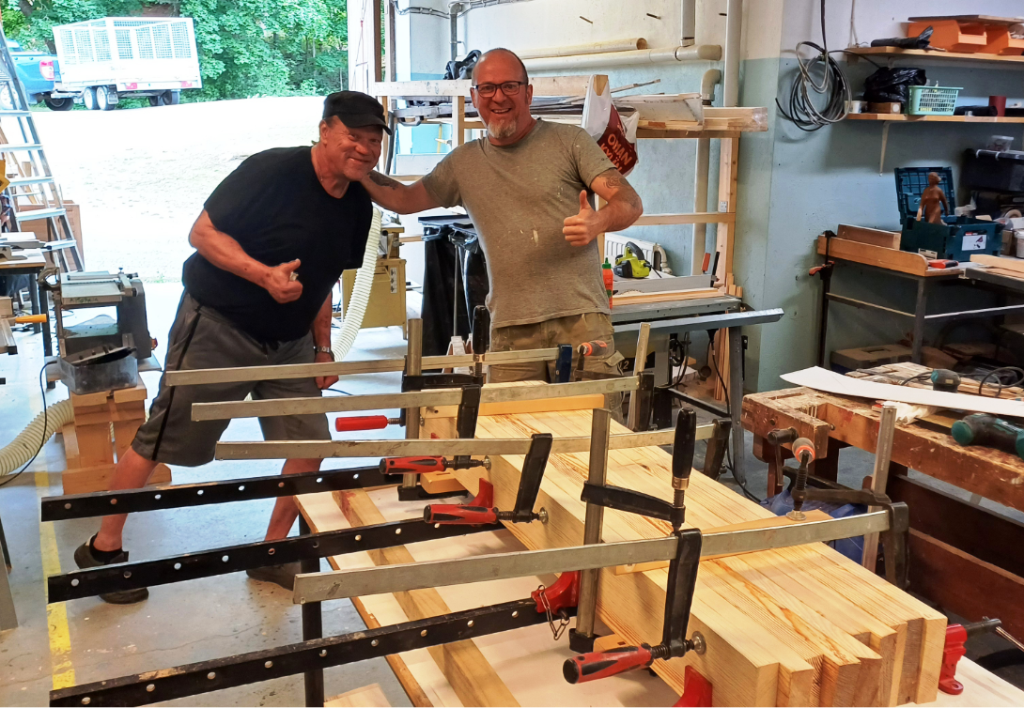

Veneen peräpuun aihiota työstämässä Navetan verstaalla.
Veneen peräpuuta sovitetaan paikalleen.

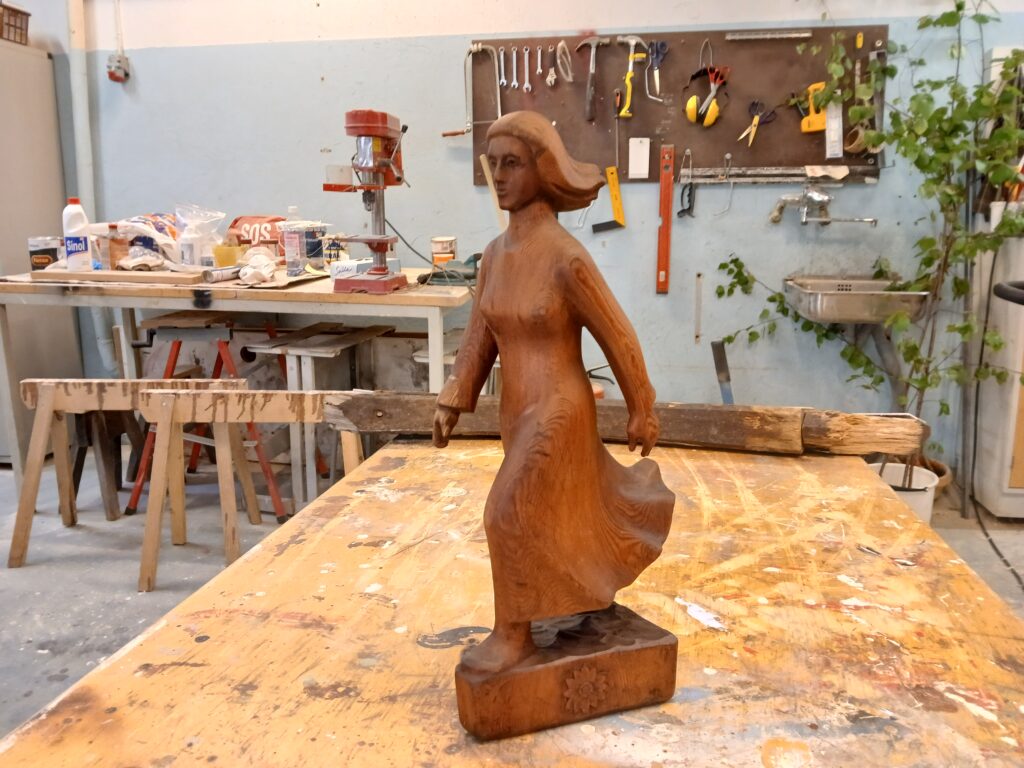

Aallotar-neito sai uuden puvun elokuussa 2024.
Veneen remonttia syyskuussa 2024.

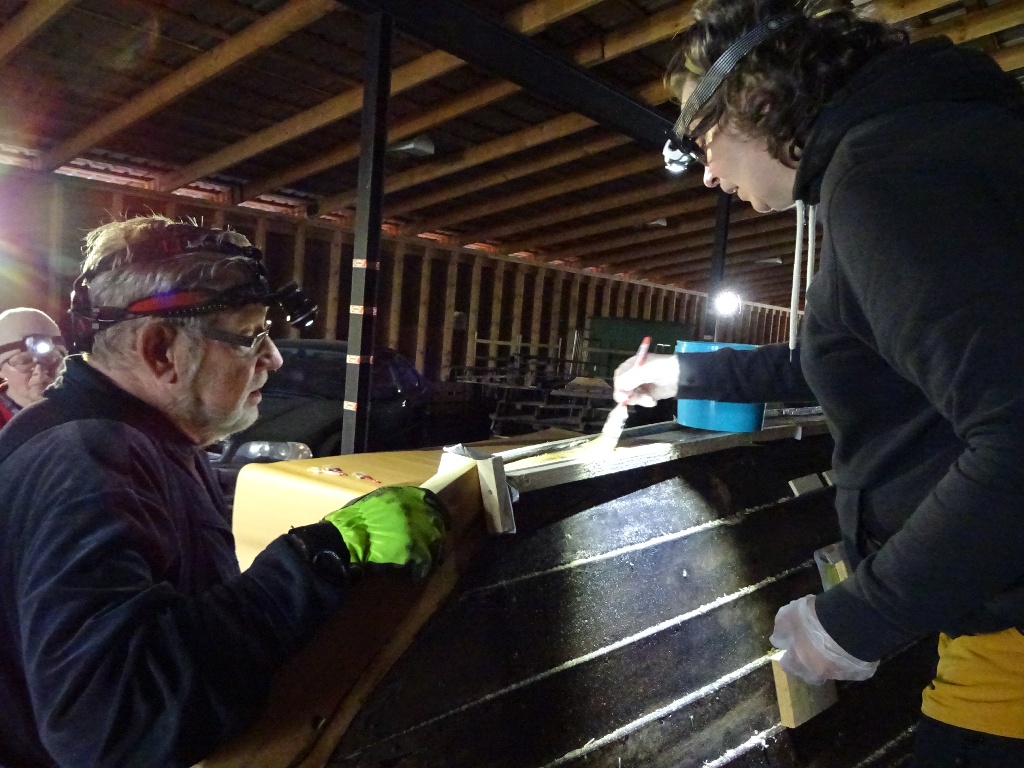

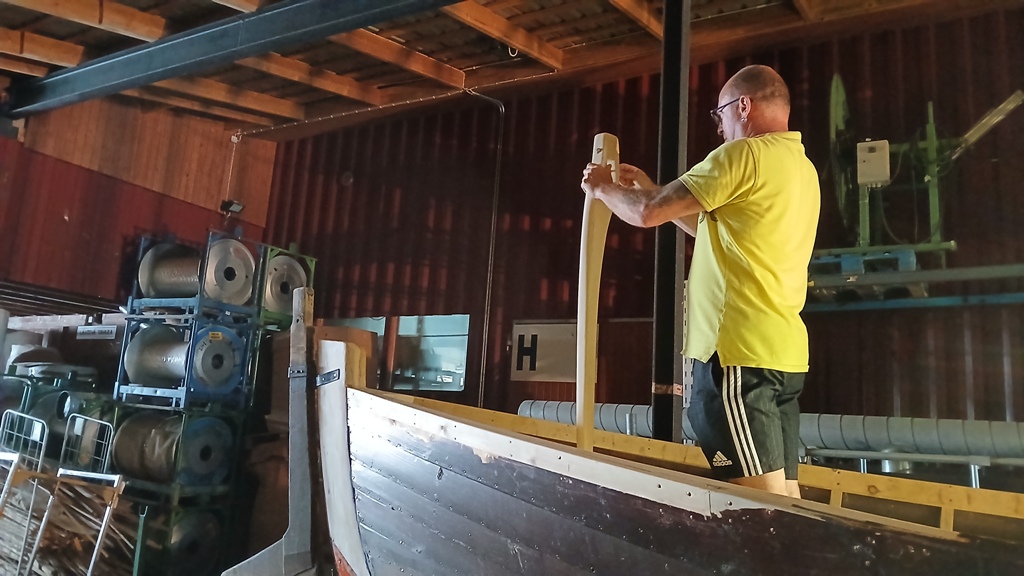

Airojen kunnostus tehtiin Mikkolan Navetan verstaalla.
Heinäkuussa 2025 kunnostus on jo loppusuoralla.

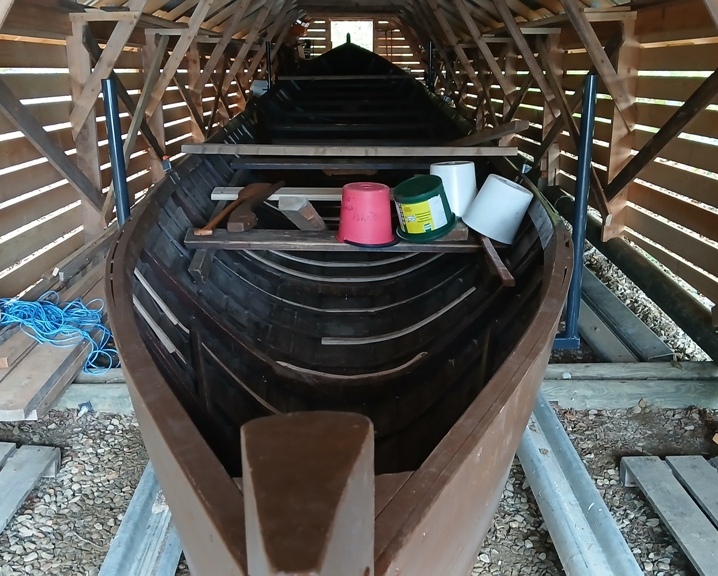

Aallotar lasketaan Kukkiaan 30.9.2025.

VENEVAJAN RAKENTAMINEN

Uutta venevajaa alettiin suunnitella vuonna 2021.
Paikka löytyi Luopioisten Rajalanniemestä.

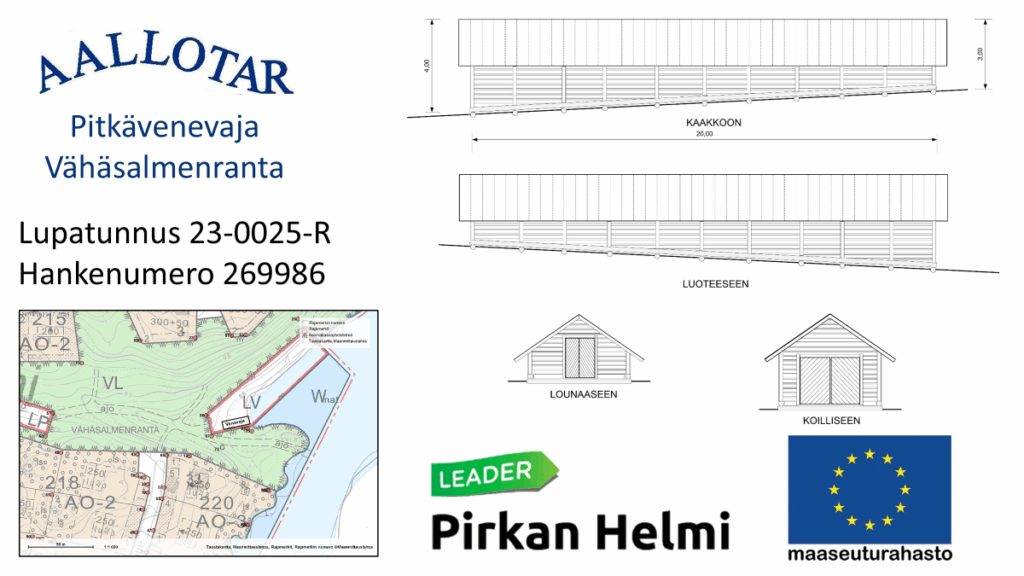

Venevajan hankesuunnittelua vuonna 2023.
Venevaja sai EU:n maaseuturahastosta yleishyödyllisen hankkeen investointituen joulukuussa 2023 (Pirkan Helmen puolto).

Venevajan pohjan raivausta maaliskuussa 2024.

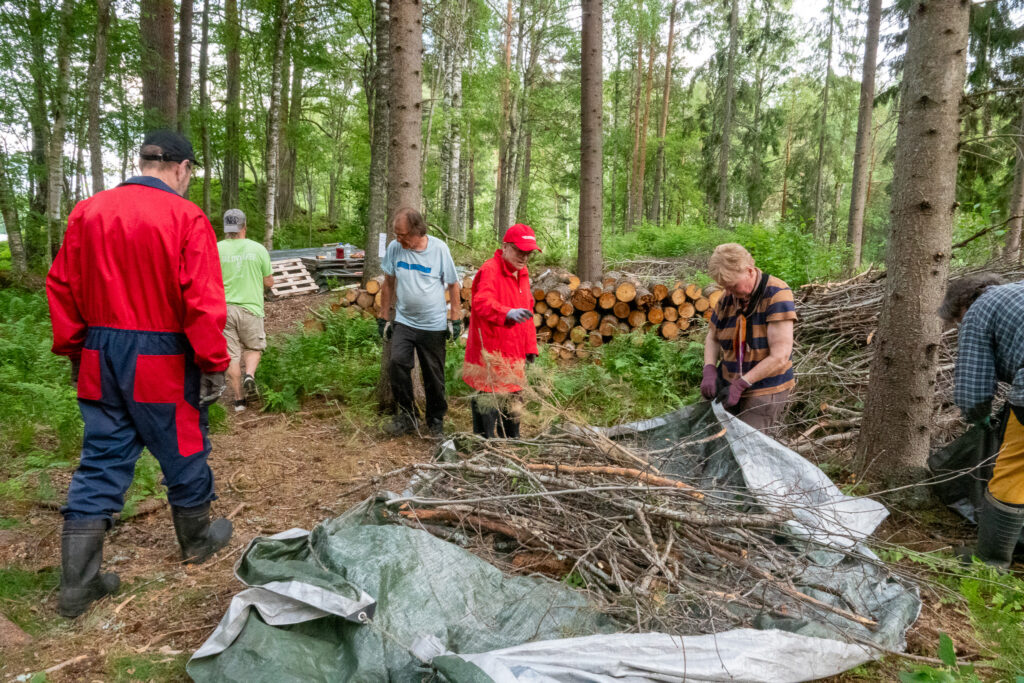

Risusavottaa kesäkuussa 2024.
Elokuussa 2024 venevajan pohja alkoi hahmottua.

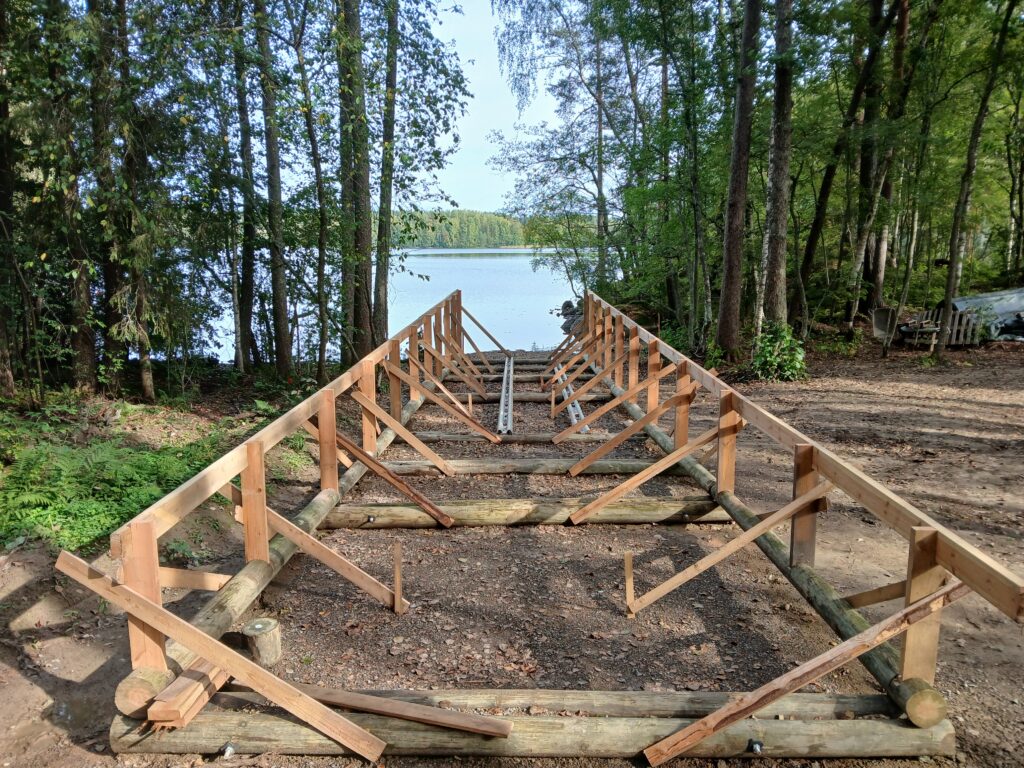

Syyskuussa 2024 venevajan runko nousi.

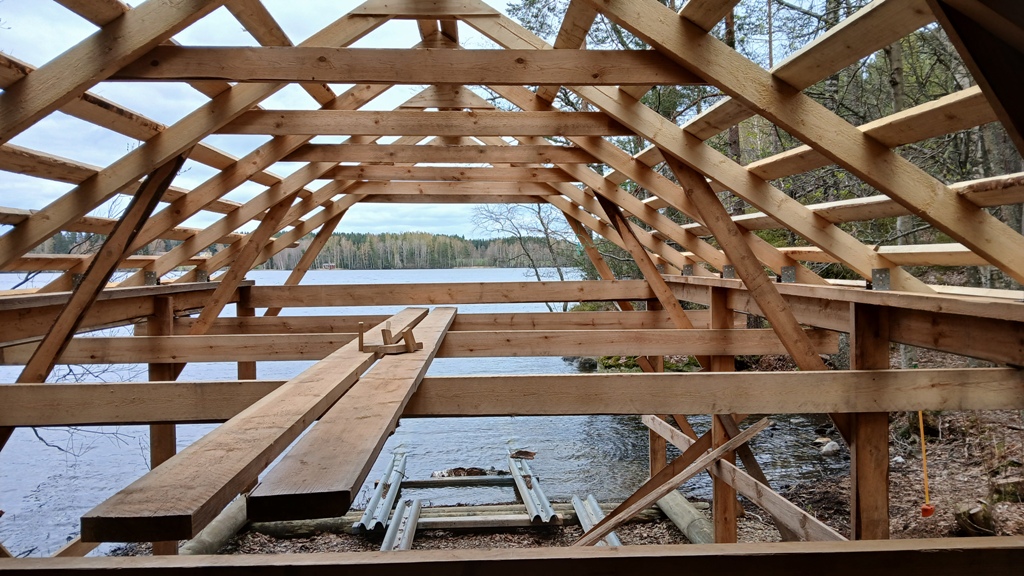

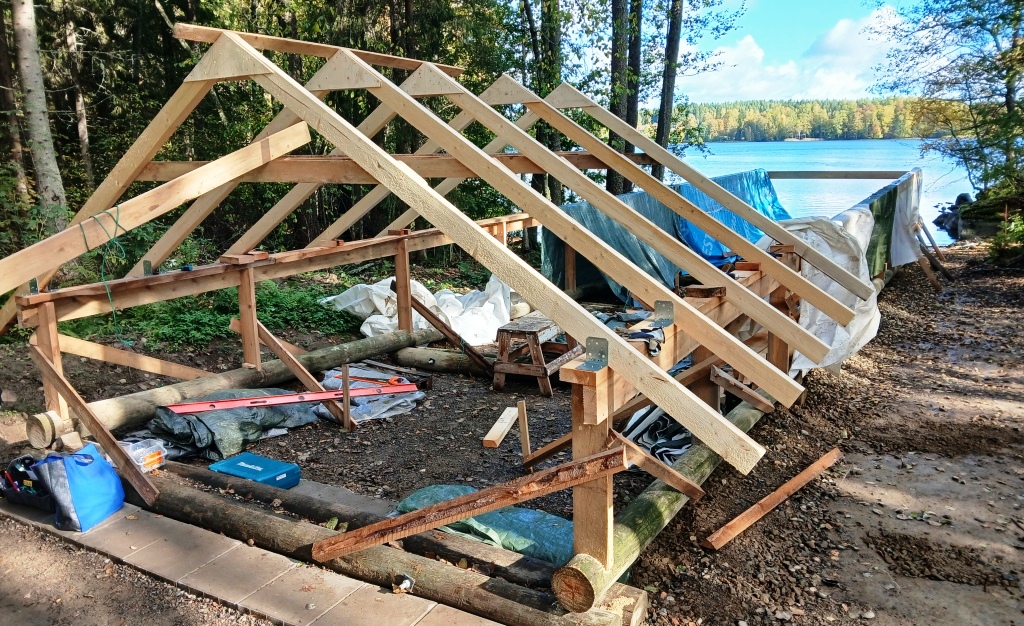

Lokakuussa sahattiin, koottiin ja nostettiin kattotuoleja.

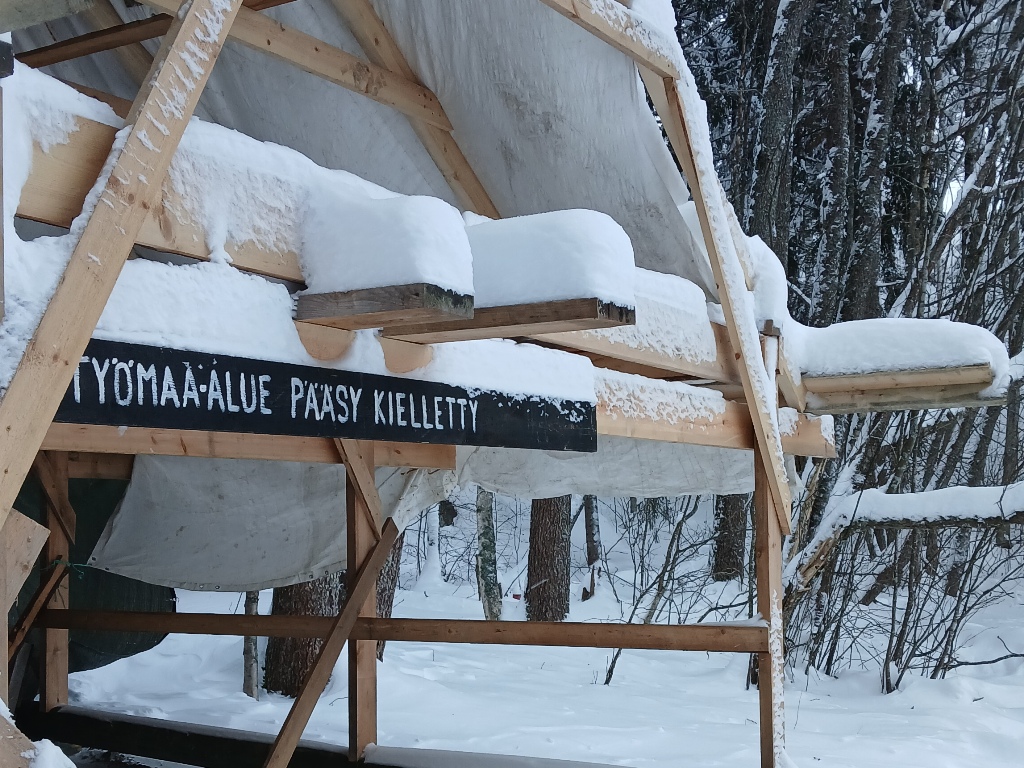

Työmaa huputettiin talveksi.

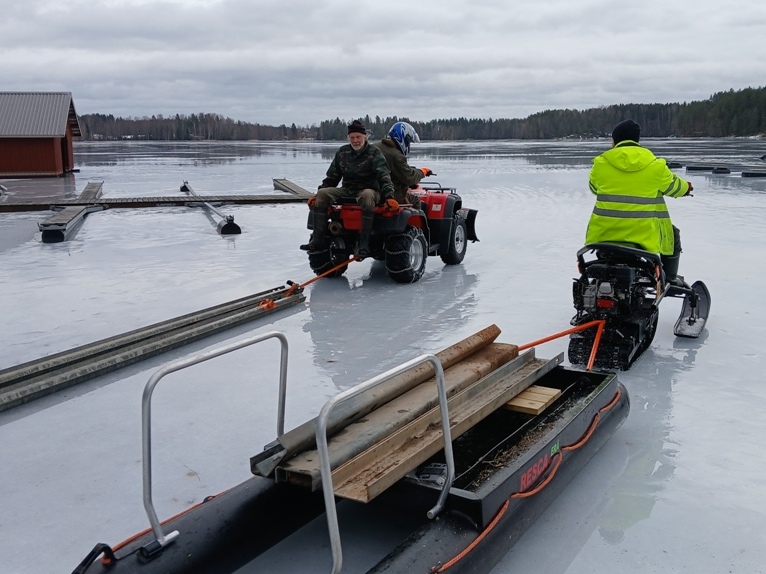

Maaliskuussa 2025 kuljetettiin metalliosia jään yli työmaalle.

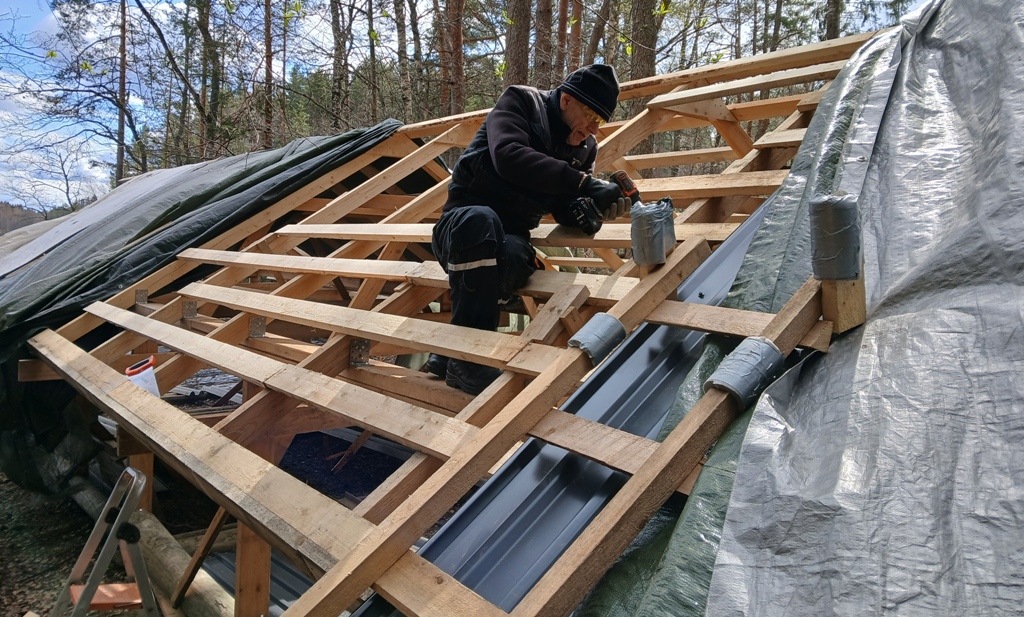

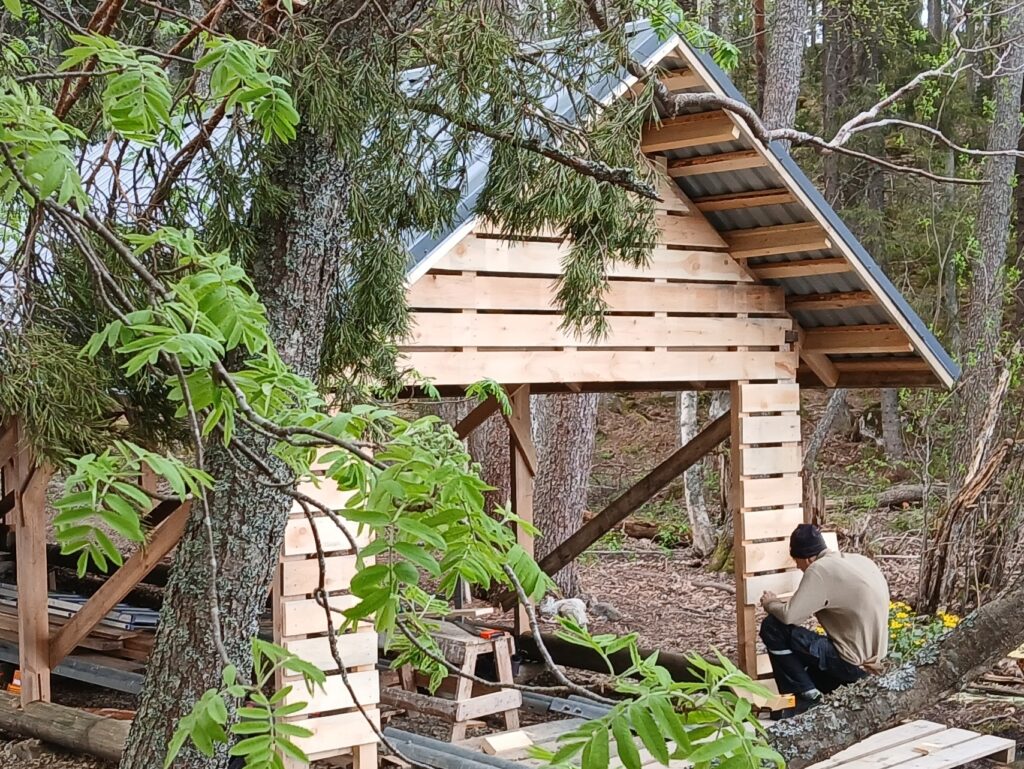

Huhtikuussa 2025 rakentaminen jatkuu.
Katetöitä.
Seinälaudoituksen teko aloitettiin.

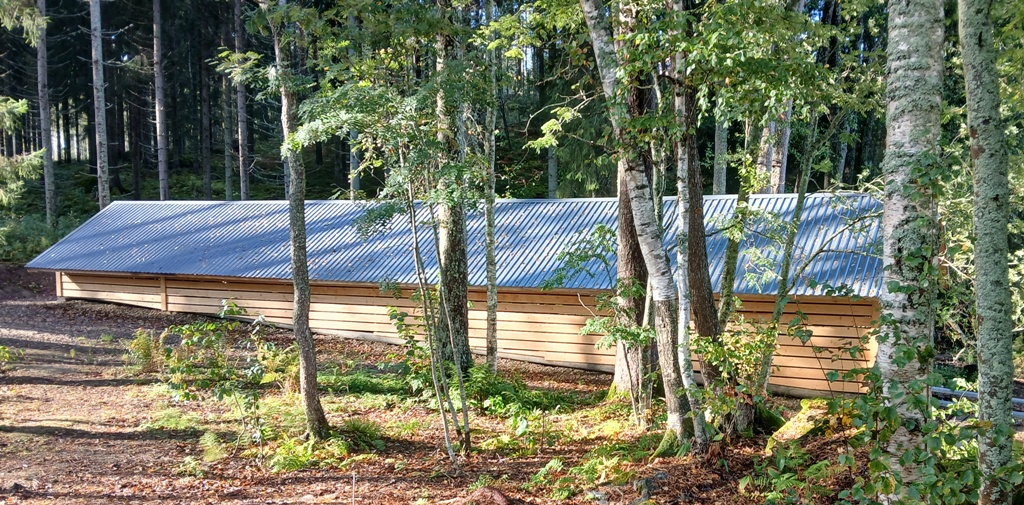

Kesällä 2025 venevaja näyttää jo melkein valmiilta.

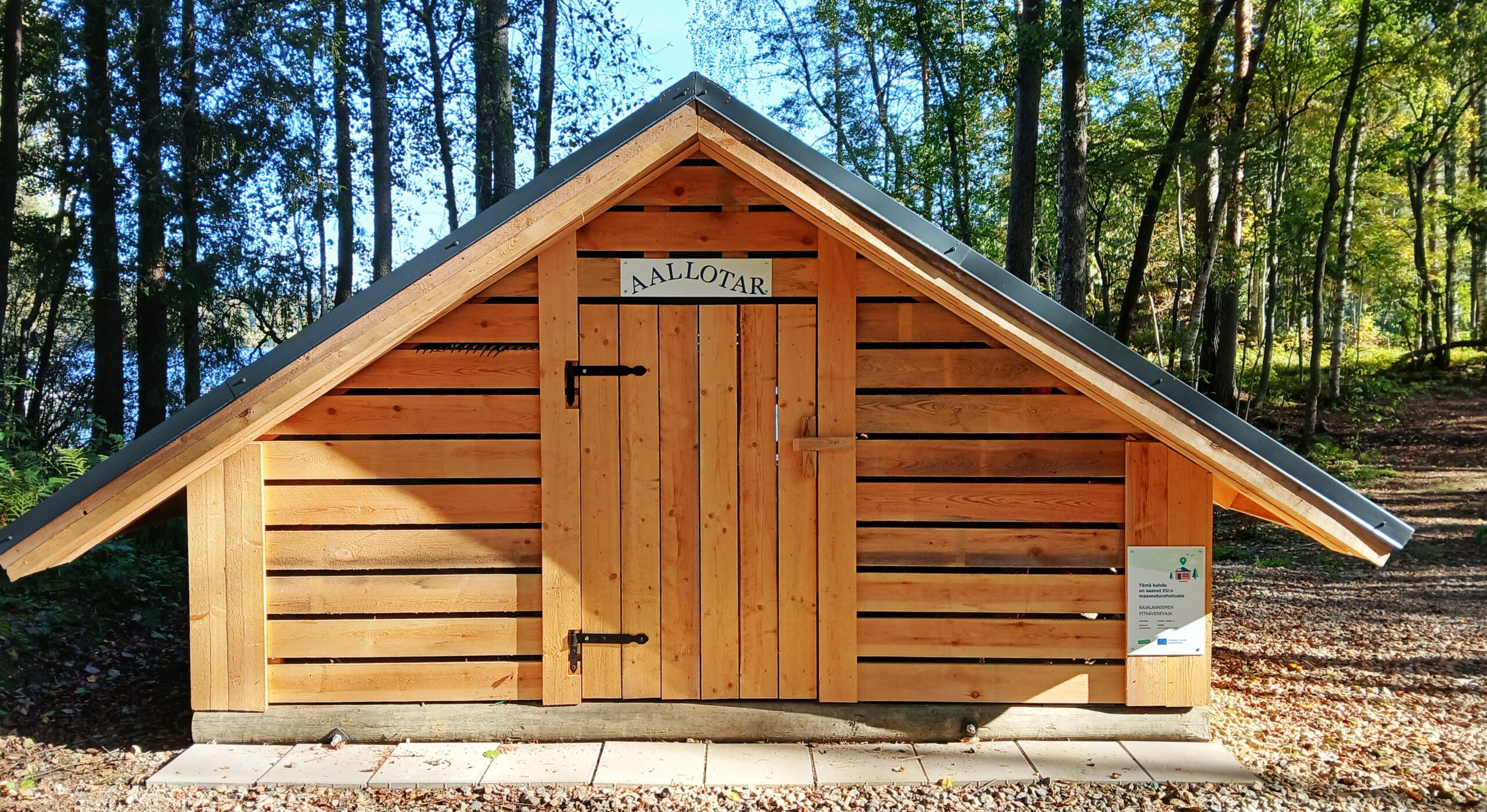

On venevajan avajaisten aika.

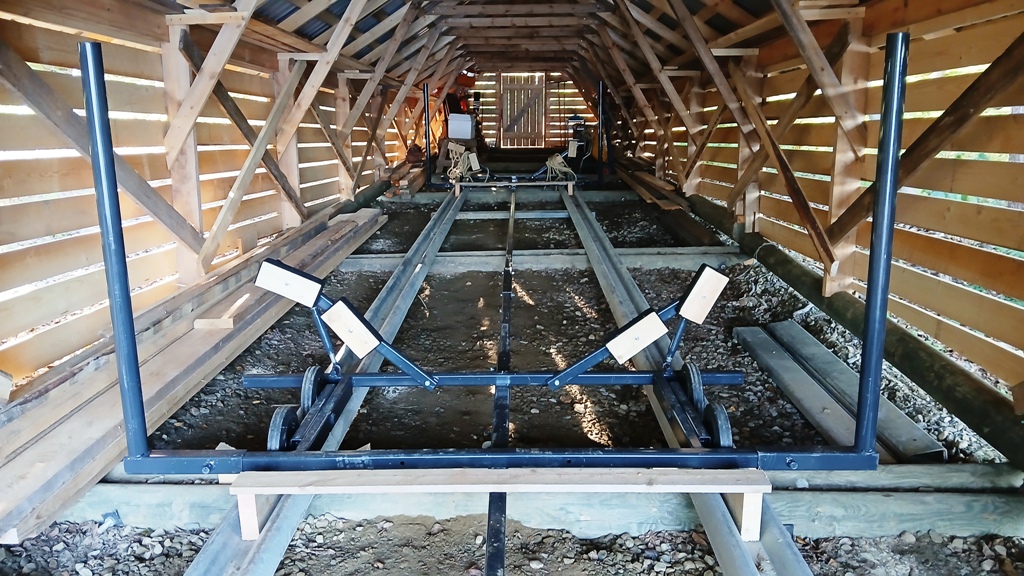

Elokuussa 2025 venevajaan asennettiin venevaunu.
Venevaja alkaa olla valmis.
30.9.2025 Aallotar vedettiin ensimmäistä kertaa uuteen venevajaan.
